基礎工事
養生 脱枠 土間コンクリート
2002年12月28日(着工8日目)

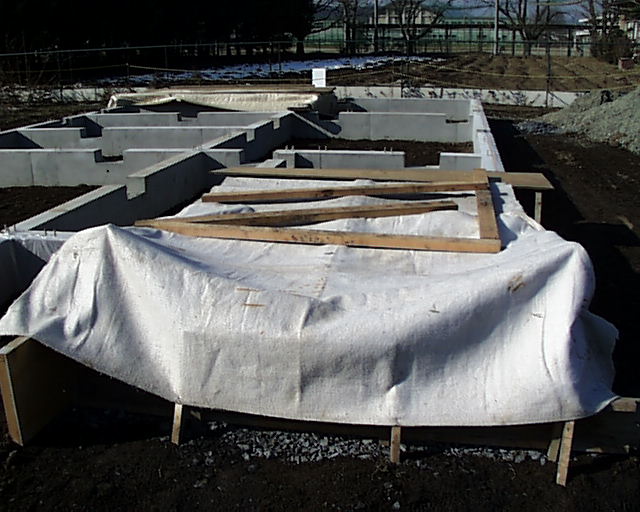

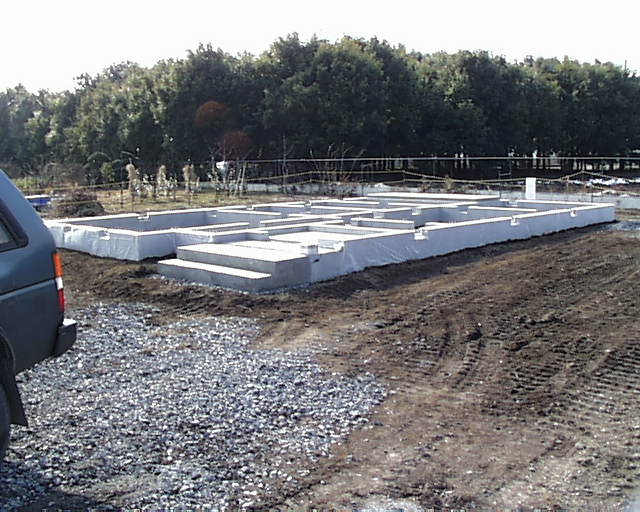

基礎コンクリートの養生中。
ヘーベルの場合、型枠をつけたままの養生期間は
夏季5日間、冬季8日間だそうです。
私は10日間は型枠を外さずに養生してもらうようにしました。
また、型枠を外した後も、工程の関係で丸1か月も
基礎に負荷をかけない状態で置けたので、かなり
理想的だったと思います。

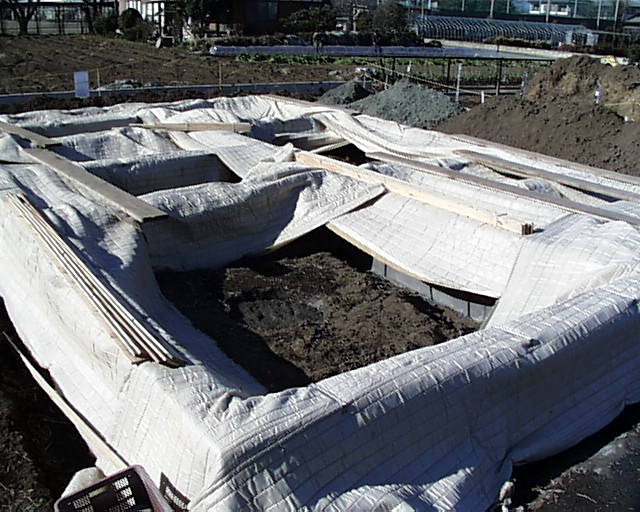

2003年01月10日(着工21日目)
脱枠され、外側表面に化粧を施す前の下地剤が
塗られていました。
2003年01月10日(着工21日目)

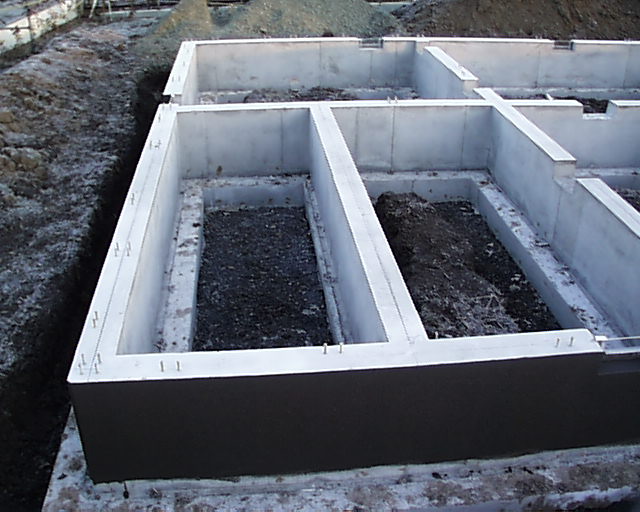

右手前は玄関の独立柱の基礎部分。

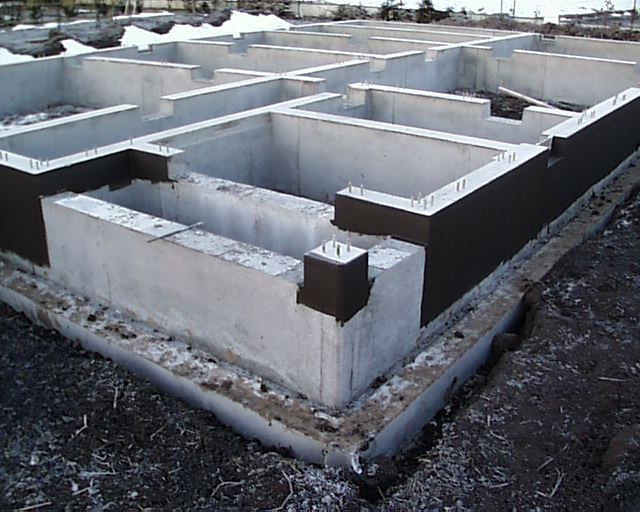

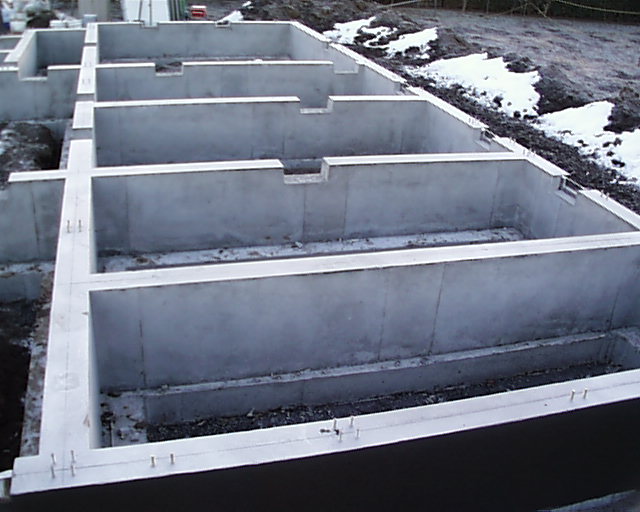

2003年01月10日(着工21日目)

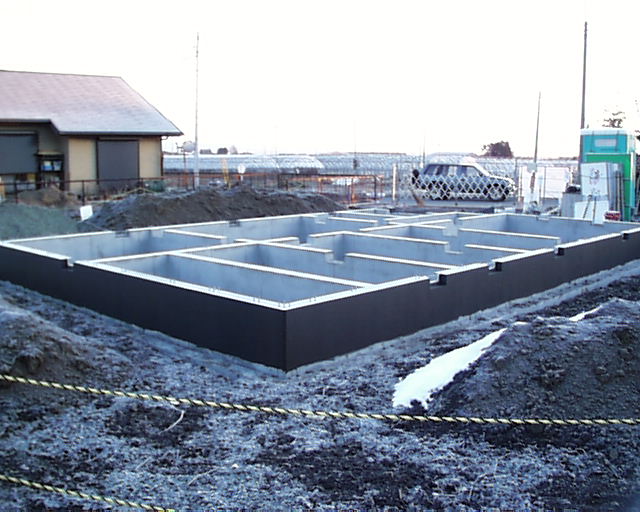

2003年01月10日(着工21日目)

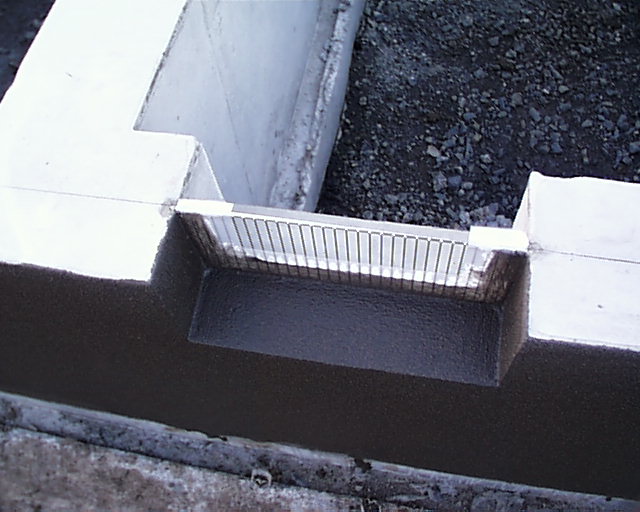

通風孔の網。下地剤・化粧剤が付着
しないようにへりがマスキングされて
います。
2003年01月10日(着工21日目)

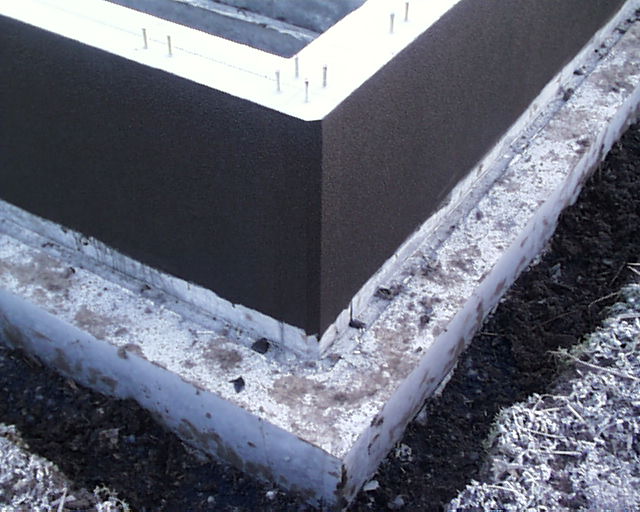

型枠を保持していた金具の端。
ステンレス製なのでこのままで問題ない
らしい。
2003年01月10日(着工21日目)
2003年01月10日(着工21日目)

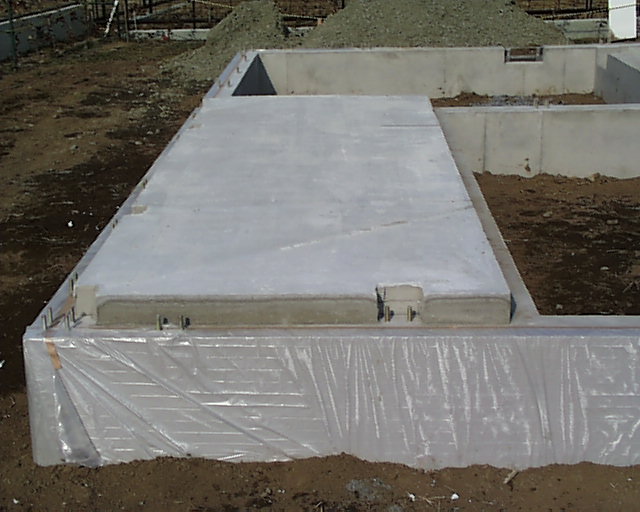

左は土間コンクリートになる部分。

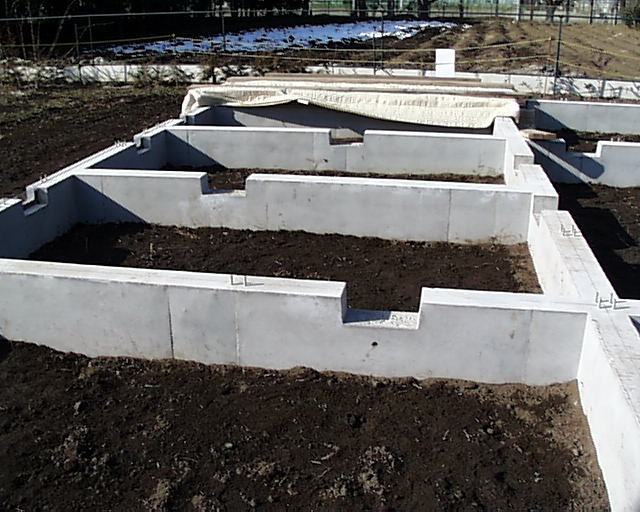

2003年01月13日(着工24日目)
埋め戻し完了後。
土間コンクリートの打設が終わり、
養生シートが掛けられています。
基礎外側表面の化粧剤塗布も
終わり、ビニールで保護されて
いました。

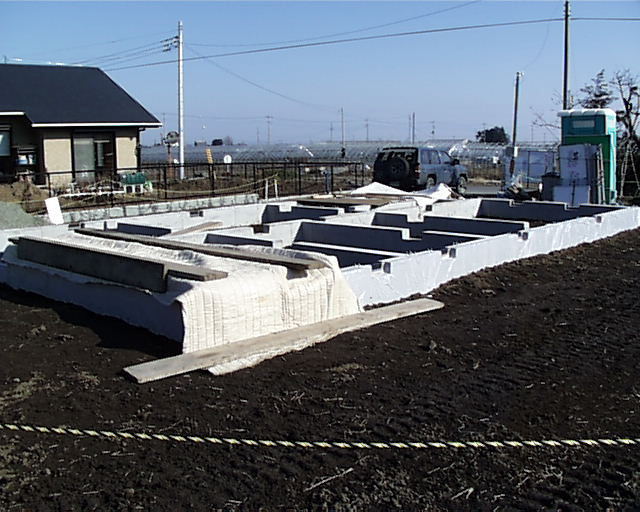

2003年01月13日(着工24日目)

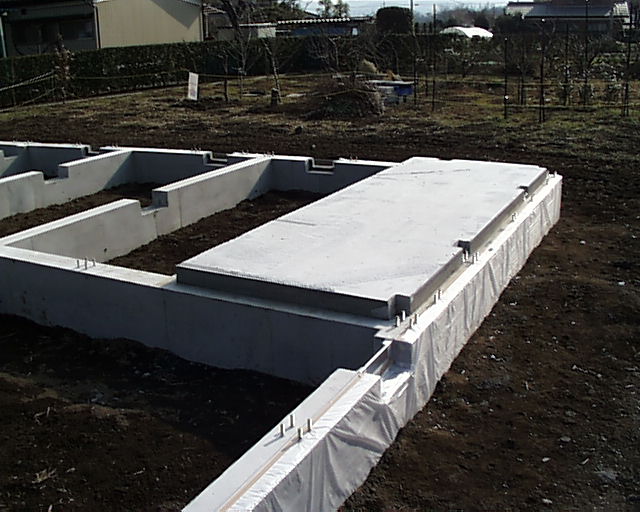

玄関の土間部分。
2003年01月13日(着工24日目)
オーディオルーム部分。
なお、当家の場合、配管と床の点検口の
位置関係からか、基礎に点検時に人が
くぐる為の楕円の穴は1つもありません。
2003年01月18日(着工29日目)
基礎が完成していました。
2003年01月18日(着工29日目)

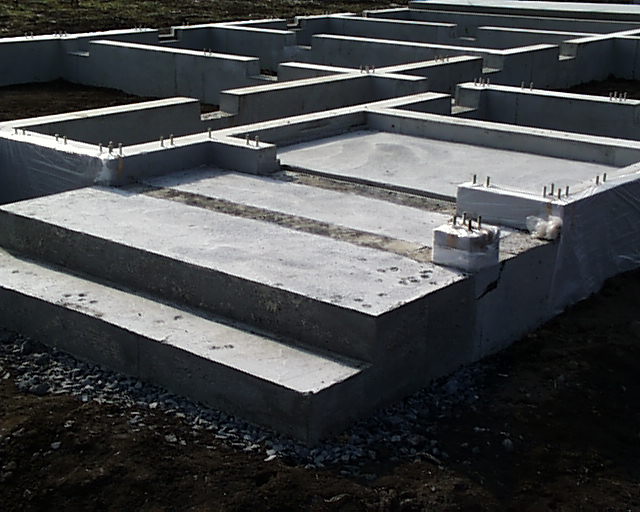

オーディオルームの土間コンクリート
部分。250ミリピッチの鉄筋を入れた
厚さ100ミリ(床ヘーベルと同一)の
コンクリート。
2003年01月18日(着工29日目)
2003年01月18日(着工29日目)
玄関土間部分。
